基本信息
标准号:
GB/T 13400.2-2009
中文名称:网络计划技术 第2部分:网络图画法的一般规定
标准类别:国家标准(GB)
英文名称:Network planning techniques - Part 2: General rules for representation of network diagram
标准状态:现行
发布日期:2009-05-06
实施日期:2009-11-01
出版语种:简体中文
下载格式:.rar .pdf
下载大小:3.64 MB
相关标签:
网络
计划
技术
网络图
画法
规定
标准分类号
标准ICS号:数学、自然科学>>07.020数学
中标分类号:综合>>基础学科>>A41数学
出版信息
出版社:中国标准出版社
页数:16页
标准价格:18.0 元
计划单号:20065177-T-424
出版日期:2009-11-01
相关单位信息
首发日期:1992-02-26
起草人:洪岩、詹伟、张婀娜、甘绍?、丛培经、李小林、王德海、赵克令、任冠华
起草单位:中国标准化研究院、中国科学院研究生院、北京工程管理科学学会等
提出单位:中国标准化研究院
发布部门:中华人民共和国国家质量监督检验检疫总局 中国国家标准化管理委员会
主管部门:国家质量监督检验检疫总局
标准简介
本标准规定了网络计划技术中网络图的一般画法与标识,适用于计划管理工作中网络计划技术的网络图的编制。 GB/T 13400.2-2009 网络计划技术 第2部分:网络图画法的一般规定 GB/T13400.2-2009
本标准规定了网络计划技术中网络图的一般画法与标识,适用于计划管理工作中网络计划技术的网络图的编制。
class="f14" style="padding-top:10px; padding-left:12px; padding-bottom:10px;">
GB/T13400《网络计划技术》分为三个部分:
---第1部分:常用术语;
---第2部分:网络图画法的一般规定;
---第3部分:在项目管理中应用的一般程序。
本部分为GB/T13400的第2部分,代替GB/T13400.2-1992《网络计划技术 网络图画法的一般规定》。
本部分与GB/T13400.2-1992相比,主要变化如下:
---标准的总体编排和结构按GB/T1.1-2000进行了修改:增加了目次、前言、引言;第1章主题内容与适用范围更名为范围,第2章引用标准更名为规范性引用文件。
---增加第3章术语和定义。
---在图形符号的基本形式中增加了波形线;在表2 中增加了双代号的逻辑关系表达;原表3时间坐标画法示例改为图3,并在其中增加了具体示例图;对网络图的母线法画法示例进行了相应的修改。
---对原3.1和3.2进行了编辑性合并;对原标准文本中所有图示均添加了图名。
---在4.2.1.2时间参数中增加了间隔时间LAGi,j。和时距:STSi,j、STFi,j、FTSi,j、FTFi,j等内容。
---增加了4.4.12 节点编号的基本规则。
本部分由中国标准化研究院提出并归口。
本部分主要起草单位:中国标准化研究院、中国科学院研究生院、北京工程管理科学学会、辽宁省标准化研究院。
本部分主要起草人:洪岩、詹伟、张婀娜、甘绍?、丛培经、李小林、王德海、赵克令、任冠华。
本部分于1992年首次发布,本次修订为第一次修订。
下列文件中的条款通过GB/T13400的本部分的引用而成为本部分的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本部分,然而,鼓励根据本部分达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本部分。
GB/T13400.1 网络计划技术 常用术语
标准内容
ICS07.020
中华人民共和国国家标准
GB/T13400.2—2009
代替GB/T13400.2—1992
网络计划技术
第2部分:网络图画法的一般规定Networkplanningtechnigues-
Part 2:General rules for representation of network diagram2009-05-06发布
中华人民共和国国家质量监督检验检疫总局中国国家标准化管理委员会
2009-11-01实施
GB/T13400.2—2009
规范性引用文件
术语和定义
图示画法
基本图形符号及应用形式
网络图的标识
时间坐标网络计划图画法
网络图画法和节点编号的基本规则简化绘图法
特殊标识
逻辑关系的表示方法
非肯定逻辑关系节点的画法
GB/T13400《网络计划技术》分为三个部分:第1部分:常用术语;
一第2部分:网络图画法的一般规定;第3部分:在项目管理中应用的一般程序。GB/T13400.2—2009
本部分为GB/T13400的第2部分,代替GB/T13400.2一1992《网络计划技术网络图画法的一般规定》。
本部分与GB/T13400.2一1992相比,主要变化如下:标准的总体编排和结构按GB/T1.1一2000进行了修改:增加了目次、前言、引言;第1章“主题内容与适用范围”更名为“范围”,第2章“引用标准”更名为“规范性引用文件”。一增加第3章“术语和定义”。
-在图形符号的基本形式中增加了“波形线”;在表2中增加了双代号的逻辑关系表达;原表3“时间坐标画法示例”改为图3,并在其中增加了具体示例图;对网络图的“母线法”画法示例进行了相应的修改。
—对原3.1和3.2进行了编辑性合并;对原标准文本中所有图示均添加了图名。一在“4.2.1.2时间参数”中增加了“间隔时间LAGi。”和“时距:STSij、STFij、FTSij、FTFi”等内容。
增加了“4.4.12节点编号的基本规则”。本部分由中国标准化研究院提出并归口。本部分主要起草单位:中国标准化研究院、中国科学院研究生院、北京工程管理科学学会、辽宁省标准化研究院。
本部分主要起草人:洪岩、詹伟、张婀娜、甘绍焙、丛培经、李小林、王德海、赵克令、任冠华。本部分于1992年首次发布,本次修订为第一次修订。I
GB/T13400.2—2009
网络图是网络计划技术的基础,它在实际应用中把某项任务的具体工作组成以及相互间的逻辑关系,即工艺性、组织性的相互联系和相互制约的关系,依流程的方向,按工作先后顺序,用图形进行直观的描述。对网络图画法做出规定,便于网络计划技术的统一推广应用。I
1范围
网络计划技术
第2部分:网络图画法的一般规定GB/T13400的本部分规定了网络计划技术中网络图的一般画法与标识。本部分适用于计划管理工作中网络计划技术的网络图的编制。2规范性引用文件
GB/T13400.2—2009
下列文件中的条款通过GB/T13400的本部分的引用而成为本部分的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本部分,然而,鼓励根据本部分达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本部分。
GB/T13400.1
网络计划技术
常用术语
3术语和定义
GB/T13400.1确定的术语和定义适用于本部分。4图示画法
4.1基本图形符号及应用形式

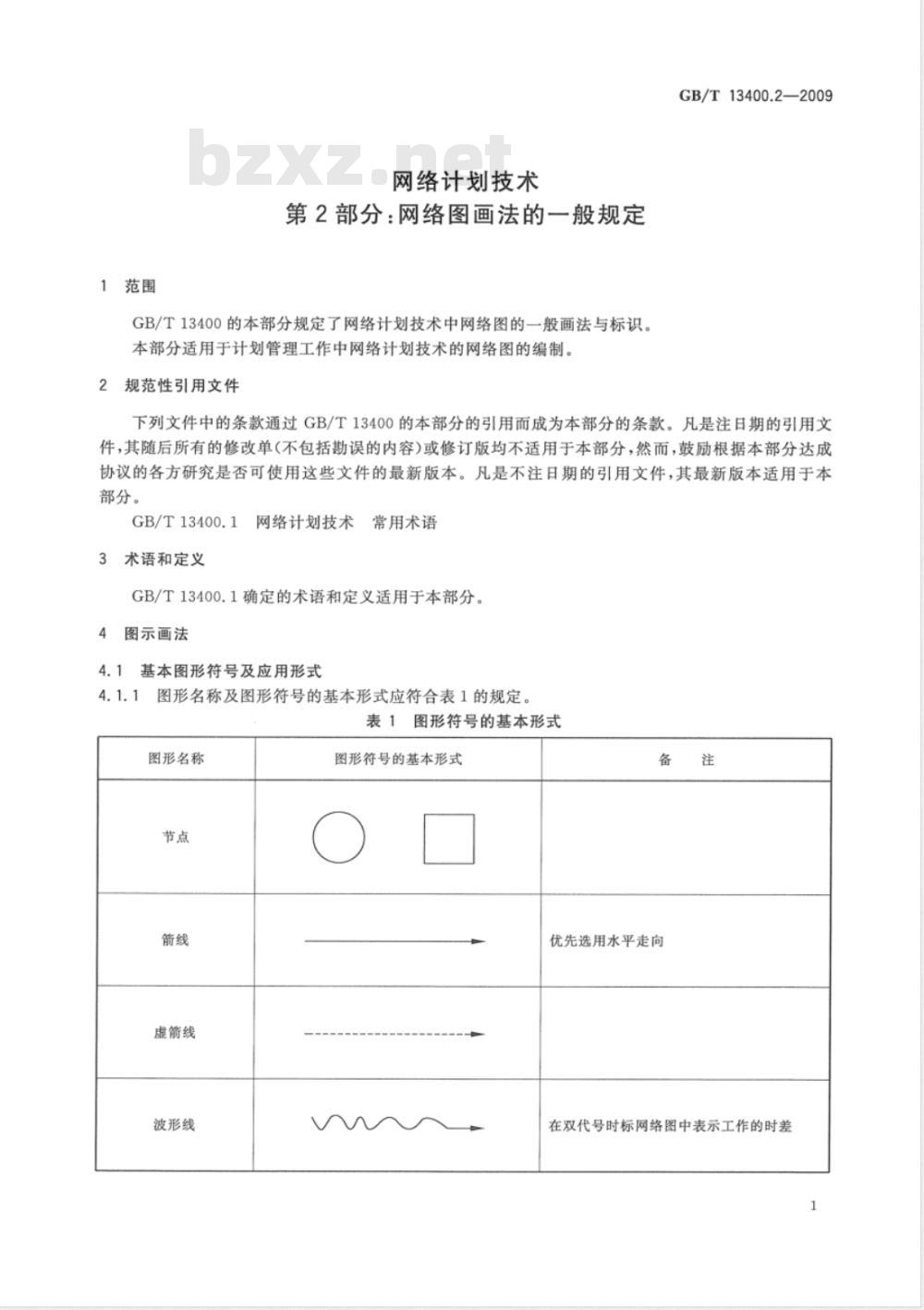

图形名称及图形符号的基本形式应符合表1的规定。4.1.1
表1图形符号的基本形式
图形名称
虚箭线
波形线
图形符号的基本形式
优先选用水平走向
在双代号时标网络图中表示工作的时差1
GB/T13400.2—2009
图形符号在网络图中应用的基本形式应符合表2的规定。表2图形符号在网络图中应用的基本形式称
虚工作
逻辑关系
4.2网络图的标识
4.2.1概述
双代号
单代号
标识允许根据应用上的需要在标准中进行选择。下述4.2.1.2至4.2.1.3所列各项可供制图时选择。
图形结构和图形符号
工作及事件(可用文字说明或用字母、数字表示);紧前工作和(或)紧后工作或起点事件及完成事件;逻辑关系。
时间参数标识
时间参数标识见表3。
表3时间参数标识
时间参数名称
工作持续时间
节点最早时间
节点最迟时间
工作最早开始时间
工作最早完成时间
工作最迟开始时间
工作最迟完成时间
工作总时差
工作自由时差
间隔时间
双代号
单代号
STS.,、STFi、FTSi、FTFt
4.2.1.3资源标识
a)费用增加率α;
资源强度ri-j,ri。
文字的标注
GB/T13400.2—2009
文字的标注应优先选用水平方向书写。若箭线垂直向下画或垂直向上画,工作名称应书写在箭线左侧,工作持续时间书写在箭线右侧。4.2.2.1双代号网络图标识示例,如图1所示。ES下载标准就来标准下载网
工作名称
工作持续时间
双代号网络图标识示例
单代号网络图标识示例,如图2所示。TF
节点编号
工作名称
工作持续时间
4.3时间坐标网络计划图画法
单代号网络图标识示例
工作持
续时间
作持体
4.3.1时间坐标是时间长度标志。时间坐标中的时间单位根据需要在编制网络计划之前确定,可以是分、小时、天(工作天或日历天)、周、月、季、年等。同一网络图的时间单位也可以根据需要进行局部调整。
4.3.2时间坐标宜标注在图的顶部和底部;图面较小时也可只在顶部标注。3
GB/T13400.2—2009
工期较长的项目,在时间坐标网络图的工作箭线上,宜标识工作持续时间。双代号时间坐标网络计划图画法示例,如图3所示。时间单位
时间单位
111213:415
71819110111
图3双代号时间坐标网络计划图画法示例4.4网络图画法和节点编号的基本规则4.4.1应按工作的逻辑关系画图,使其简便、易读和易于处理。5
4.4.2网络图应含有能够表明基本信息的明确标识,包括文字、字母、数字(数字编号规则见4.4.12)的标注和重要特征的标识。对标识允许另表详尽说明。4.4.3工作或事件的字母代号或数字编号,在同一项任务的网络图中,不允许重复使用。4.4.4网络图一般只允许有一个起点节点和一个终点节点。单代号网络图中有多项开始和多项结束工作时,应在网络图的两端分别设置一项虚拟节点,作为网络图的起点节点和终点节点,如图4所示。c
图4单代号网络图的虚拟起点节点和终点节点示例4.4.5网络图是有向的。在肯定型网络计划的网络图中,不允许出现封闭循环回路。4
GB/T13400.2—2009
4.4.6网络图的主方向是从起点节点到终点节点的方向,在绘制网络图时应优先选择由左至右的水平走向。
箭线方向优先选择与主方向相应的走向,或者选择与主方向垂直的走向。4.4.7
绘制网络图时,宜避免箭线的交叉。当箭线的交叉不可避免时,可选用“过桥”画法或“指向”画4.4.8
法,如图5所示。
除起点节点和终点节点外,其他所有节点的前后都应有箭线在双代号网络图中,代表工作的箭线两端应有节点,两个节点之间只能定义为一项工作。同一网络图若需要用两张以上图纸表示,其断开部分的连接,应在连接点加以提示、标识或说明。节点编号的基本规则
每个节点都应编号;
编号使用数字,但不使用数字0;节点编号应自左向右、由小到大;节点编号不应重复;
节点编号可不连续。
a)“过桥”画法
b)“指向”画法
图5箭线交叉画法示例
GB/T13400.2—2009
4.5简化绘图法
4.5.1母线法
当节点有多条内向箭线或多条外向箭线时,可采用母线法,如图6所示。母线与水平方向可垂直或呈锐角;子线宜首选水平方向;子线与母线相交处应为弧形。b)
图6母线法示例
4.5.2单代号搭接网络图的时距标识单代号搭接网络图中的时距标识,示例如图7所示。S7S=3
图7单代号搭接网络图的时距标识示例4.6特殊标识
4.6.1关键线路的标识
关键线路应采用特殊线形或色彩标识,如图8所示。单代号
双箭线
粗箭线
图8关键线路的标识
双代号
4.6.2虚工作的标识
在双代号网络图中,当虚箭线很短时,可在箭线标识时间的位置标识0。4.6.3特殊要求的注明
GB/T13400.2—2009
当工作名称较长时,可在图中用字母标注,在图外对字母含义另行(或列表)注明。4.6.4实施状况的标识
对已实施的工作,可用明显标识说明。例如,对网络图上的节点或箭线涂以醒目的色彩。4.7逻辑关系的表示方法
网络图中逻辑关系应如表4所示,表4逻辑关系的表示方法
逻辑关系
A完成后进
行B,B完成
后进行C
完成后同
十进行
A和B都完
成后进行C
A完成后同
时进行B、C。
B和C完成
后进行D
A和B都完
成后进行
双代号表示方法
单代号表示方法
