中华人民共和国国家标准
网络计划技术
网络图画法的一般规定
Cenerale rule for representatinnon network planning techniquesGB/T 13400.292
网络图是网络计划技术的基础。在实际应用中,是把某项任务中许多具体的工作以及各工作间的逻辑关系,即工出性、组纵性的相联系、相上制约的关系,依流程的方向,按先后顺序进行排列,用图形直观的表达出来。对网络图阅法做出规定,使于统一推!应用。主题内容与适用范函
本标准规定了网络计划技术中网络图的般画法与标识。本标准适用于编制计划管理工作中网络计划技术的网络图2引用标准
网器计划技术
CB/T 13400.1
3图示画法
常用术谱
3.1图形名称及图形符少的基本形式应符合表1规定。表1图形符号的基本形式
图形名称
虚能线
图形符导的基本形式
图形符号在网络图中应用的基本彤式,如表2所示。3.2
表2图形符号在网络图中应用的基本形式、形式
双代号
国家技术监督局1992-02-26发布备注
优先选用圆形
优先选用水平走向
优先选用水平走向
单代号
1992-12-01实施
逻辑关系
3.3网络图的标识
GB/T 13400.292
续表2
双代号

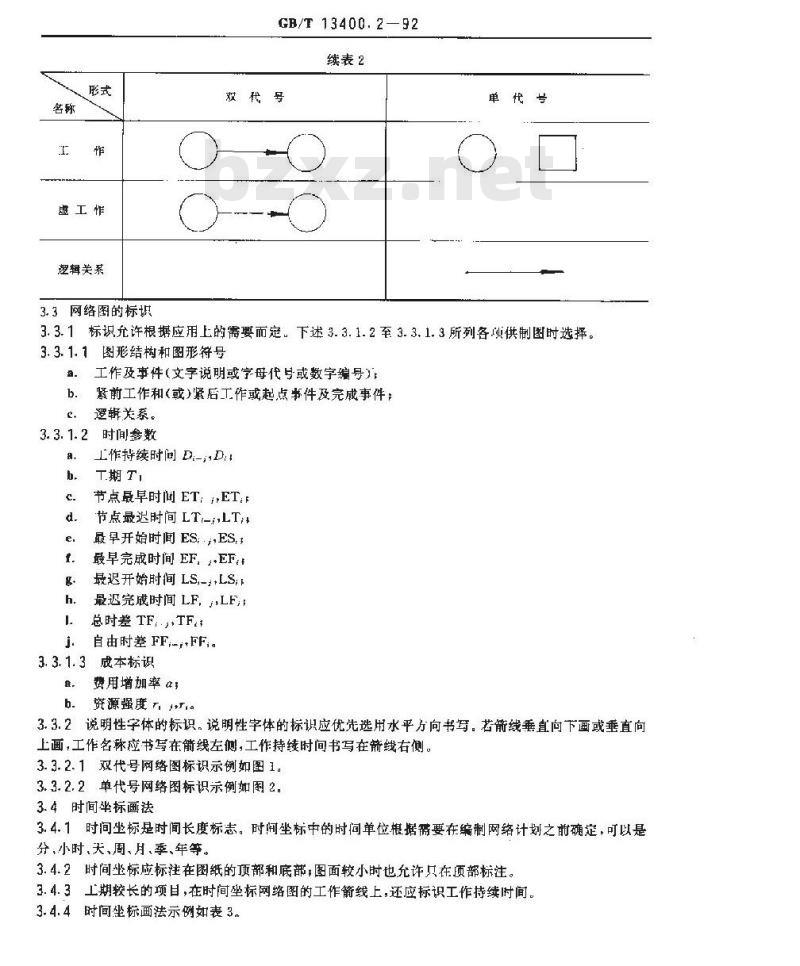

3.3.1标识充许根据应用上的需要而定。下述3.3.1.2至3.3.1.3所列各项供制图时选择。3.3.1.1图形结构和图形符号
:工作及事件(文字说明或字母代号或数字编号)b.
紧前工作和或)紧后工作或起点件及完成事件:逻辑关系。
3.3.1.2时间参数
3. 3. 1. 3

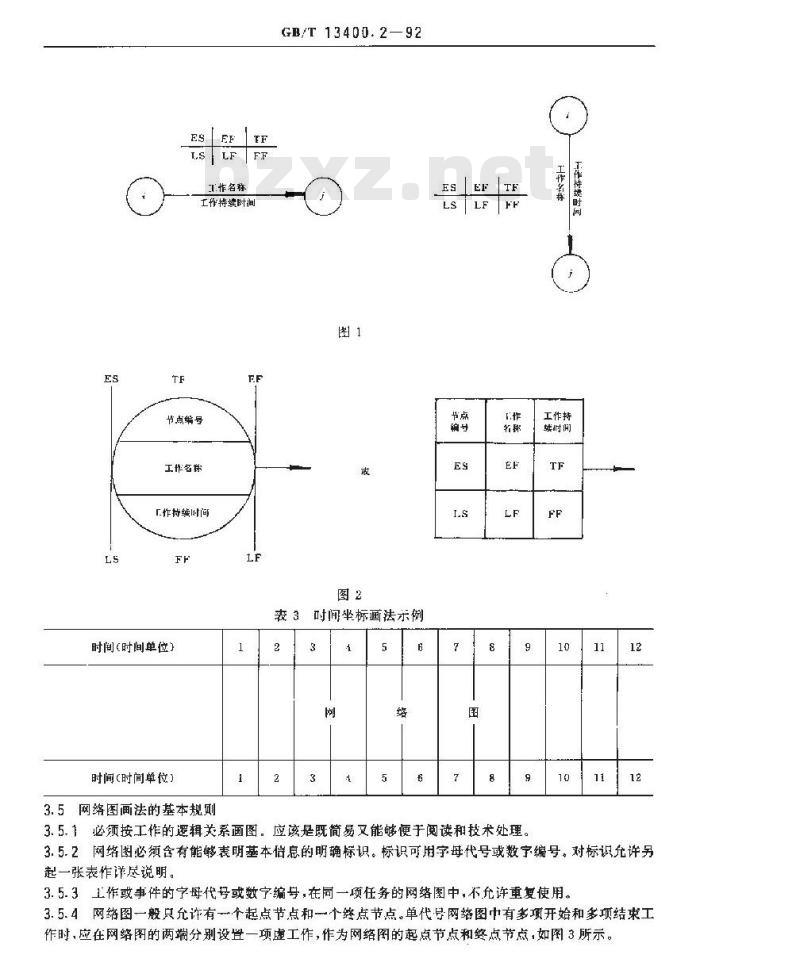

上作持续时问D-D
节点最早时间 ET:i,ET:F
节点最迟时间LT-LT:+
最早开始时间ES;ES,
最早完成时间EF..EF.t
最迟开始时间 LS,-i+LS:
最返完成时间LF,LF,
总时差TF.,TF.
自由时差 FF,-r+FF,。
成本标识
费用增加率α
资源强度。

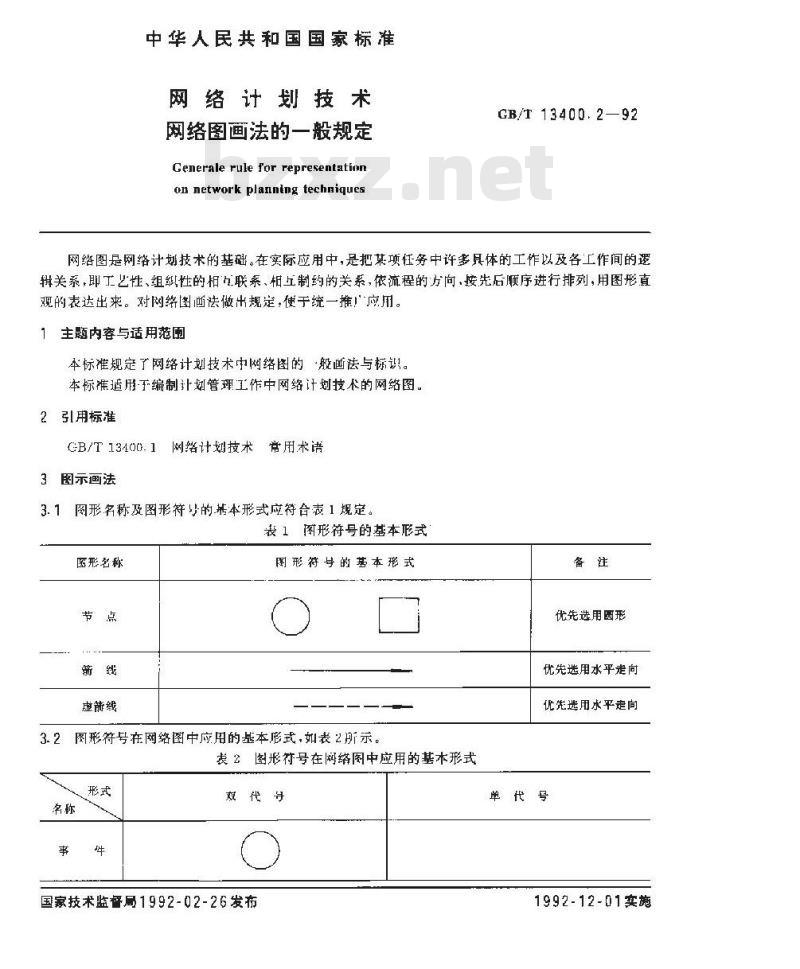

3.3.2说明性字体的标识。说明性字体的标识应优先选用水平方向书写,若箭线垂直向下画或垂直向上画,工作名称应书写在箭线左侧,工作持续时间书写在箭线右侧。3.3.2.1双代号网络图标识示例如图1。3.3.2.2单代号网络图标识示例如图2.3.4时间坐标画法
3.4.1时间坐标是时间长度标志。时闻坐标中的时问单位根据需要在编制网络计划之前确定,可以是分,小时,天、周、月、季、年等。3.4.2时间坐标应标注在图纸的顶部和底部;图面较小时也允许只在顶部标注。3.4.3上期较长的项目,在时间坐标网络图的工作箭线上,还应标识工作持续时间。3.4.4时间坐标画法示例如表3.
.作名称
工作持续时间
节点编号
工作名称
作持续三间
时间(时间单位)
时间(时间单位)
3.5网络图画法的基本规则
GB/T13400.2—92
表3时间坐标画法示例
3.5、1必须按工作的遥辑关系画图。应该是既简易又能够便于阅读和技术处理。工作
特姥时例
工作持
续时而
3.5.2网络图必须含有能够表明基本信息的明确标识。标识可用字母代号或数宇编号。对标识允许另起一张表作详尽说明,

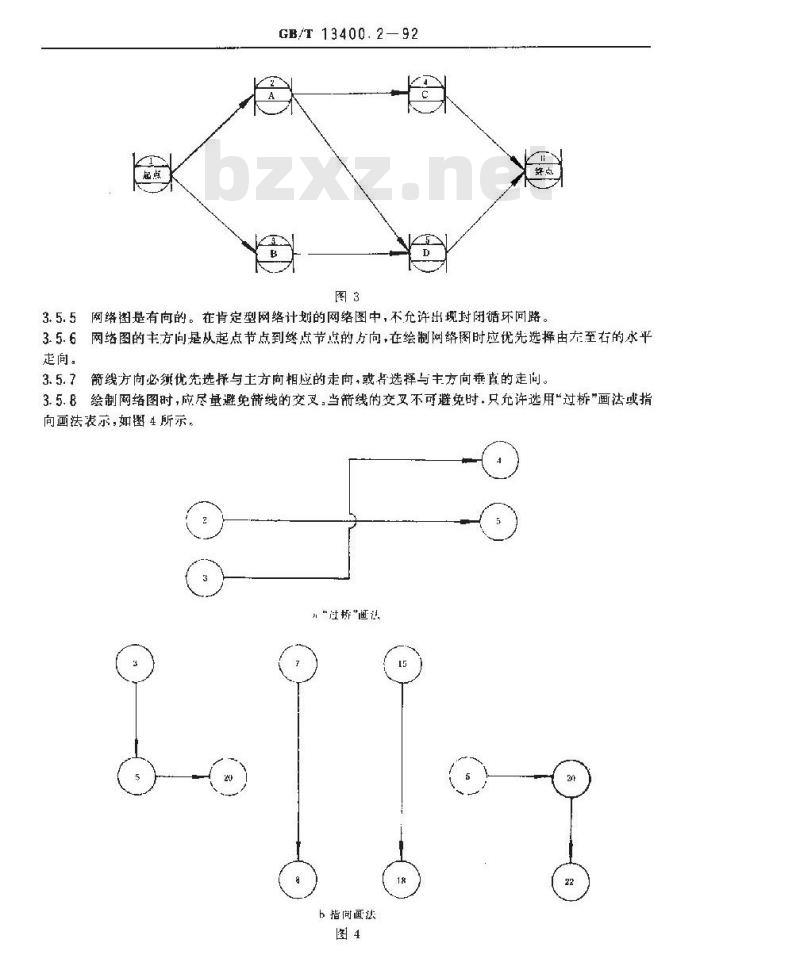

3.5.3作或事件的字母代号或数字编号,在同一项任务的网络图中,不允许重复使用。3.5.4网络图一般只允许有-个起点节点和个终点节点。单代号网络图巾有多项开始和多项结束工作时,应在网络图的两端分别设置一项虚工作,作为网络图的起点节点和整点节点,如图3所示。点
GB/T13400.2—92
3.5.5网络图是有向的。在肯定型网络计划的网络图中,不允许出现封闭循环回路。3.5.6网络图的主方向是从起点节点到终点节点的方向,在绘制网络图时应优先选择由左至右的水平走间。
箭线方向必须优先选择与土方向相应的走向,或者选择与主方向垂直的走向。3.5.7
3.5.8绘制网络图时,应尽量避免带线的交叉。当筛线的交叉不可避免时.只允许选用“过桥”画法或指向画法表示,如4所示,
过桥画法
h指间画法
GB/T13400.2—92

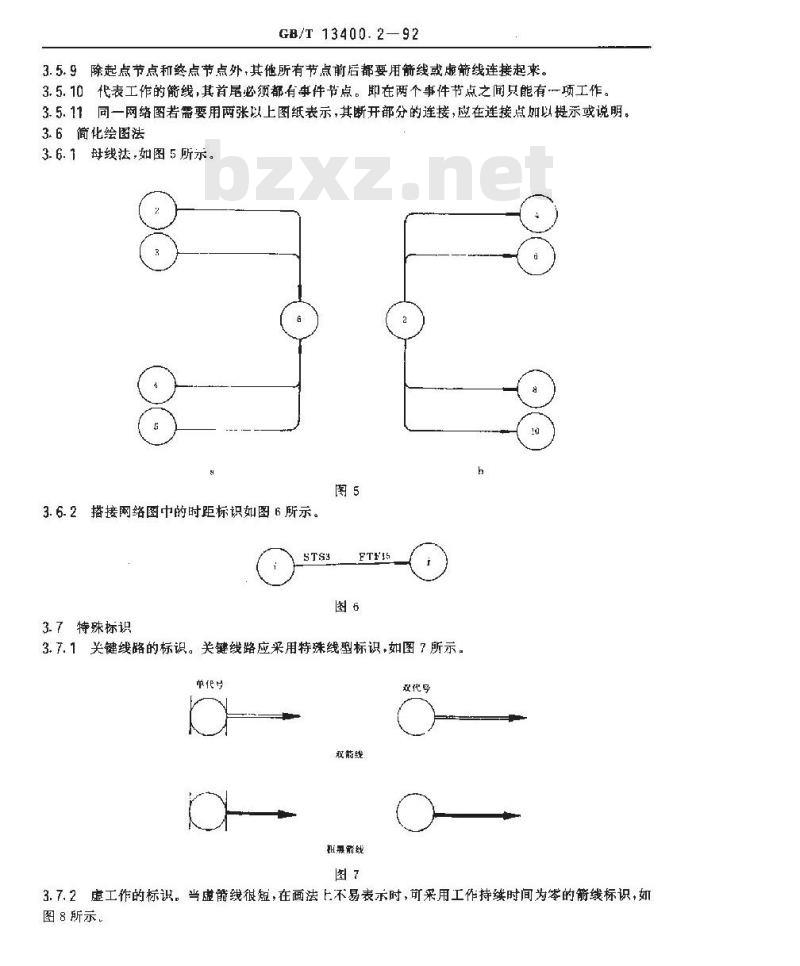

3.5.9除起点节点和终点节点外,其他所有节点前后都要用箭线或虚箭线连接起来。3.5.10代表工作的箭线,其首尾必须都有事件节点。即在两个事件节点之闻只能有项工作,3.5.11同一网络图若需要用两张以上图纸表示,其断开部分的连接,应在连接点如以提示或说明。3.6简化绘图法
3.6.1母线法,如图5所示。
3.6.2搭接网络图中的时距标识如图6所示。STS3
3.7特殊标识
3.7.1关键线路的标识。关键线路应采用特殊线型标识,如图7所示。单号
双能线
赶黑前线
双代号
3.7.2虚工作的标识。当虚筋线很短,在画法上不易表示时,可采用工作持续时间为岑的箭线标识,如图8所示
GB/T 13400.2—92
3.7.3特殊要求的注明,采用图9形式单号
在非冰深杀件
3.7.4实随状况的标识
双代号
在非冰漆条件卜
浣注混载上
对各项已开始的工作,其实施状况应以明显标识加以说明。如:对已开始的工作,在节点和箭线上涂醒日的透明色彩。
3.8逻辑关系的表示方法
网络图中逻辑关系应如表4所示。表 4 逻辑关系的表示方法
避辑关系
A 完成后进行 B,
B完成后进行C
A完成后同时进
行B和C
A 和 B 都完成后
进行C
A 和 B 都完成局
同时进行C、D
A 完成后进行 C,
A 和 B 都完成后进行
双代号表示方法
单代号表示方法
避辑关系
A,B都完成后进
行C.B、D部完成后进
A完成后进行C,
A,B都完成后进行D,
T 完成后进行 E
A,B两项先后进
行的工作,各分为二段bZxz.net
进行。A, 完应后进行
A.B。A.完成后进行
As、B2B1完成后进行
Bz。As、Bz完成片进行
GB/T13400.2—92
续表4
双代号表示方法
3. 9非背定逻辑关系节点的补充画法,如表 5、表 6,表 7所示,3. 9. 1*与”关系
表 5 ^与”关系
工作美系
输入关系
输出关系
“或”关系
输人关系
出美系
A,与 A。与 A, 完成后,B执行
A 完戒后,B 与 B, 与 B, 执行
表 6“或r关系
作关系
A,或 A.或A,有一个完成后,B执行A完成后·决定Bi惑 B,或B, 执行单代寸表示方法
3. 9. 3“异或\关系
摘入关系
输出关系
附加说明:
GB/T 13400. 292
作关系
“异或\关系
A:与 A,与A中有一个且只有一个完成后,B执行
A完成后,决定H, 与 与B,中有个且只有一个执行
本标准由国家技术监督局提出,由中国标准化与信息分类编码研究所归!方
本标准由辽宁省标准情报研究所、中国建筑学会统筹管理研究会、中国标准化与信息分类编码研究所负责起草。
本标准士要起草人本力为、甘绍喜、李小林、赵克令、土舒阳。
